Cité de la sécurité sociale
ÉTAT

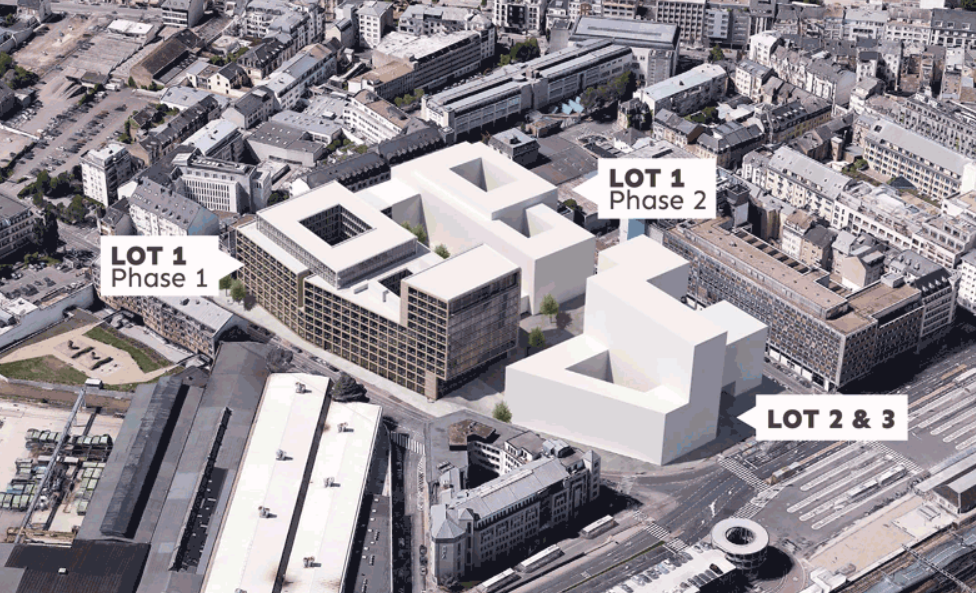

- projet divisé en 3 lots
- 1er lot réalisé par le FDC et subdivisé en 2 phases: 1ère phase achevée, 2ème phase entamée
- lots 2 et 3 à réaliser par l'Etat
CHIFFRES ET DONNÉES CLÉS
- centraliser les institutions de la sécurité sociale sur un seul site
- lot 1: surface locative de 52.000 m2
- lot 2: surface locative de 9.500 m2
- lot 3: surface locative de 13.900 m2
- certificat BREEAM Excellent visé
- classe énergétique B visée
ÉTAPES
- 2014: lancement du projet après consultation avec l’Etat et la Ville de Luxembourg
- 2015: signature d’un acte de cession entre l'Etat et le FDC portant sur une parcelle constructible d'une superficie de 76,78 ares nécessaire au FDC pour la réalisation du projet
- 2015: lancement d’un appel à candidatures pour une consultation rémunérée d'urbanisme et d'architecture
- 2015: désignation du lauréat de la consultation rémunérée : l’association momentanée Scheuvens + Wachten, Architecture et Environnement, BLK 2 Böge Lindner K2 Architekten et Breimann & Bruun GmbH & Co.KG Landschaftsarchitekten
- 2016: attribution des mandats de bureau de coordinateur-pilote, d'ingénierie technique, d'ingénierie civile et des infrastructures à respectivement Luxconsult S.A., Jean Schmit Engineering S.à r.l., INCA Ingénieurs Conseils Associés S.à r.l. et Schroeder & Associés S.A.
- 2017: validation de l'avant-projet définitif ainsi que son enveloppe budgétaire
- 2017: approbation du plan d'aménagement particulier (PAP) par le Ministre de l'Intérieur : le développement de la Cité de la sécurité sociale se fera en trois lots. Lors d'une première phase de construction du premier lot, un immeuble administratif sera implanté à destination des institutions de la sécurité sociale logées actuellement dans l'Office des assurances sociales. Au terme de la deuxième phase de construction du premier lot, la Caisse nationale d'assurance pension (CNAP), le FDC ainsi que la Caisse pour l'avenir des enfants (CAE) rejoindront la Cité de la sécurité sociale. Enfin, les deuxième et troisième lots du projet porteront sur la démolition du bâtiment du Centre de technologies et d'information de l'Etat (CTIE), suivie de la reconstruction d'un complexe d'immeubles administratifs, commerciaux et d'habitation.
- 2017: réalisation de certains travaux préparatoires de démolition et de terrassement au niveau des bâtiments existants sur le site
- 2018: signature de la convention de remembrement urbain et de la convention de mise en œuvre du PAP
- 2018: début des travaux de démolition et de terrassement relatifs à la première phase

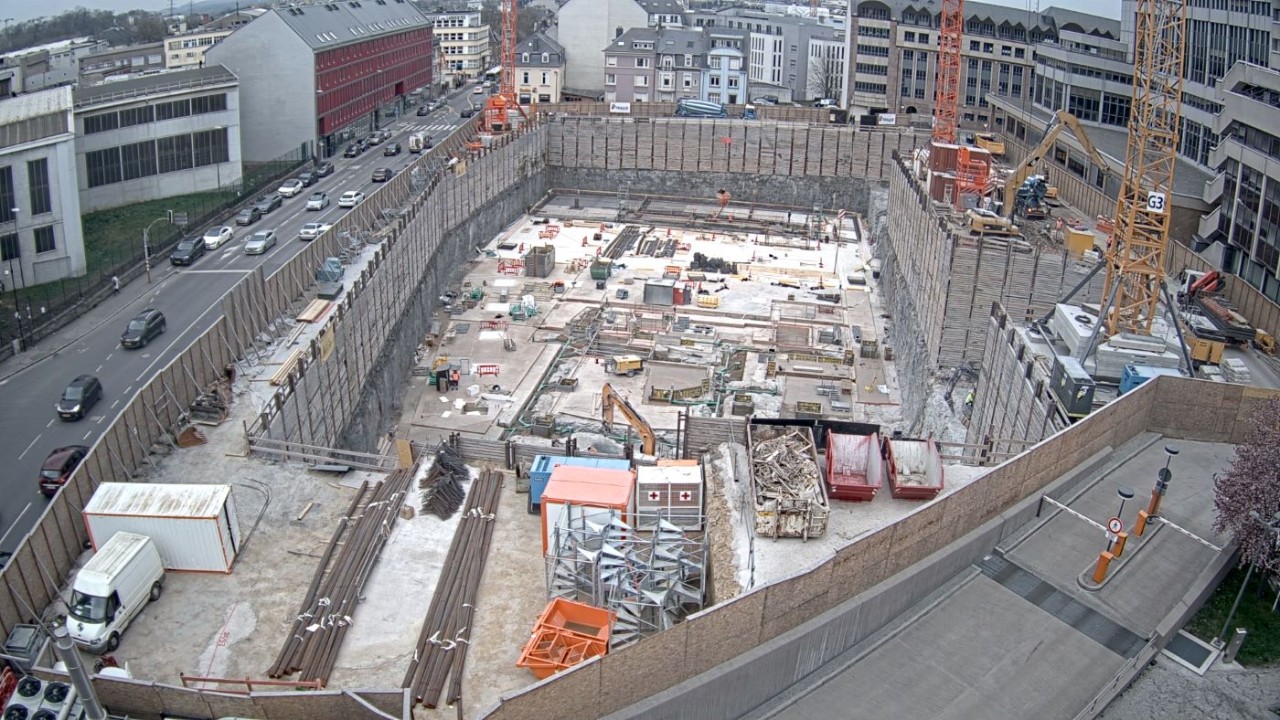

- 2019: fin des travaux de terrassement général et début des travaux de gros-œuvre
- 2019: les sous-sols sont achevés
- 2019: adjudication des travaux de façades et début des études d’exécution
- 2019: adjudication des marchés relatifs aux installations techniques sanitaires, de chauffage, de ventilation et de climatisation
- 2019: adjudication des marchés en relation avec les installations électriques et lancement des études d’exécution y relatives

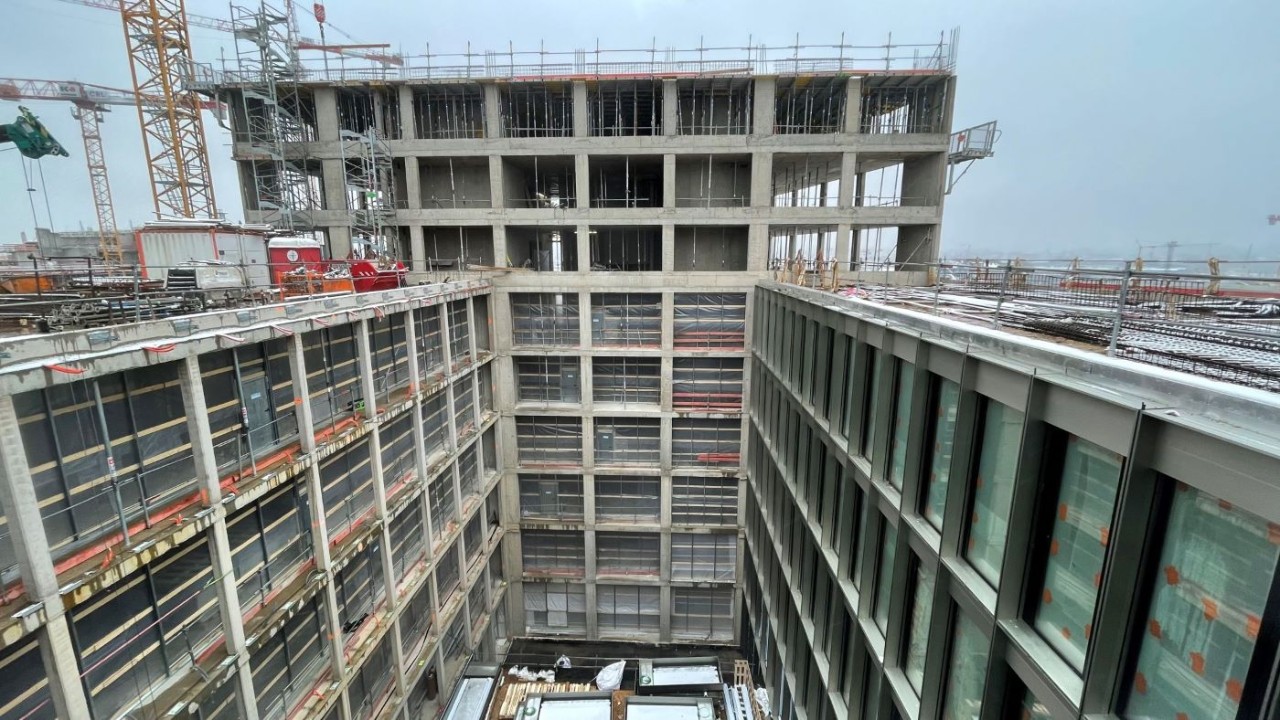

- 2020: début des travaux d’installations techniques
- 2020: adjudication des deux lots principaux de travaux de parachèvement
- 2020: début des travaux de parachèvement en sous-sols et posage des premiers éléments de façade

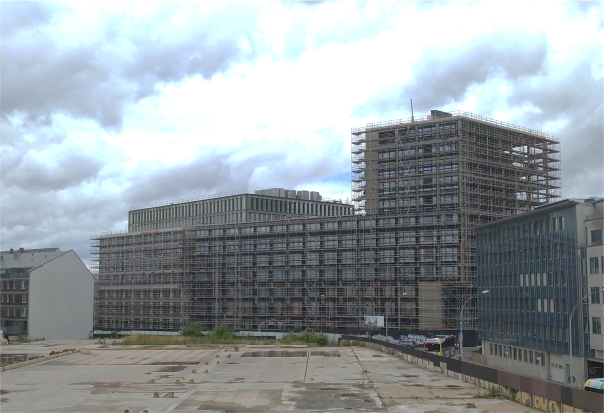

- 2021: suite à la crise de la Covid-19, reprise des travaux de la première phase de construction du premier lot
- 2021: lancement des études relatives à la deuxième phase de construction du premier lot
- 2022: présentation de l'avant-projet sommaire de la deuxième phase de construction

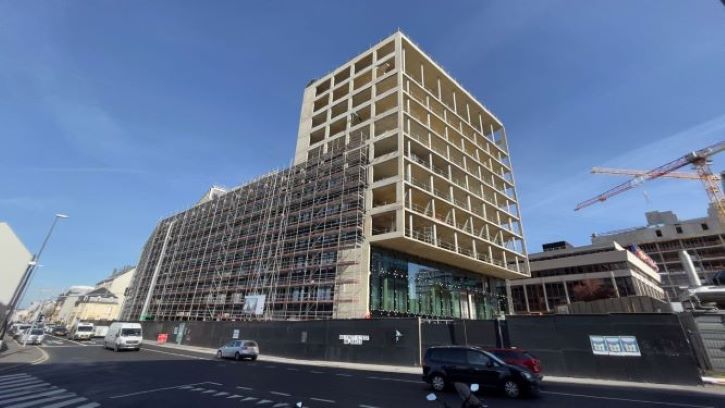

- 2022: achèvement de la première phase de construction du premier lot
- 2023: aménagement de la Caisse nationale de santé (CNS), du Contrôle médical de la sécurité sociale (CMSS), de l'Association d'assurance accident (AAA) ainsi que de l'Administration d'évaluation et de contrôle de l'assurance dépendance (AEC) avec ouverture de guichets au public à partir du 5 juin 2023

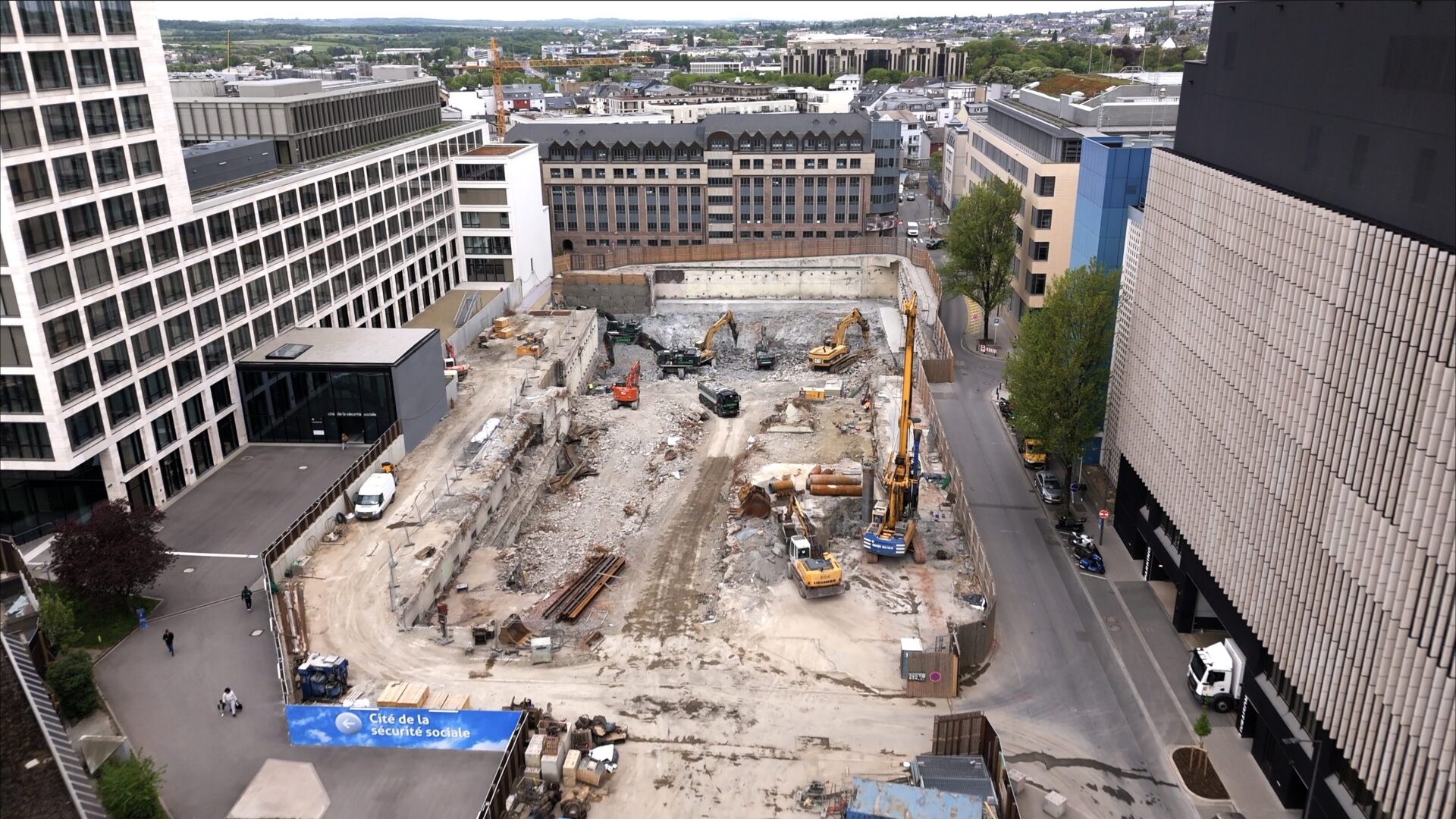

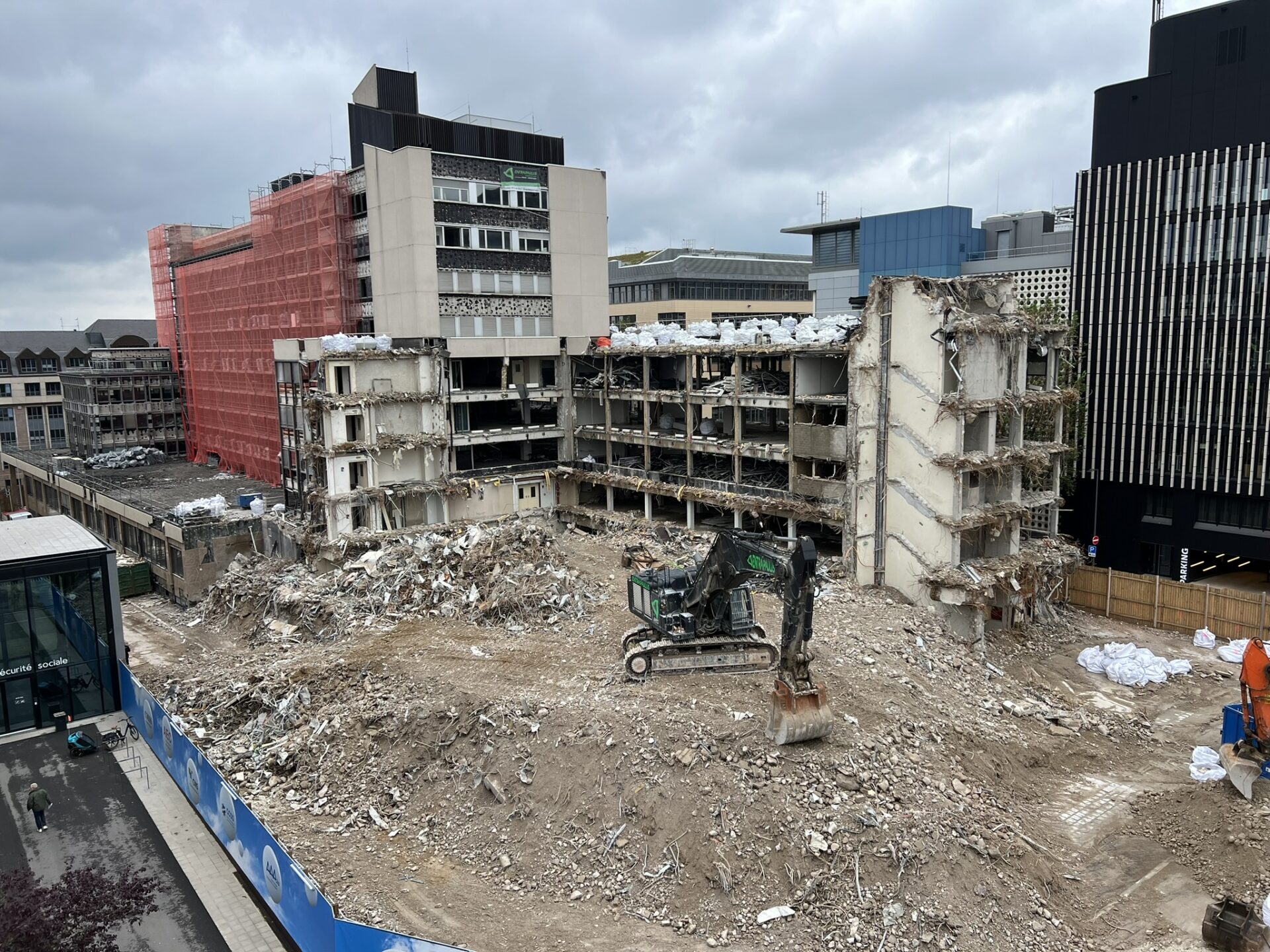

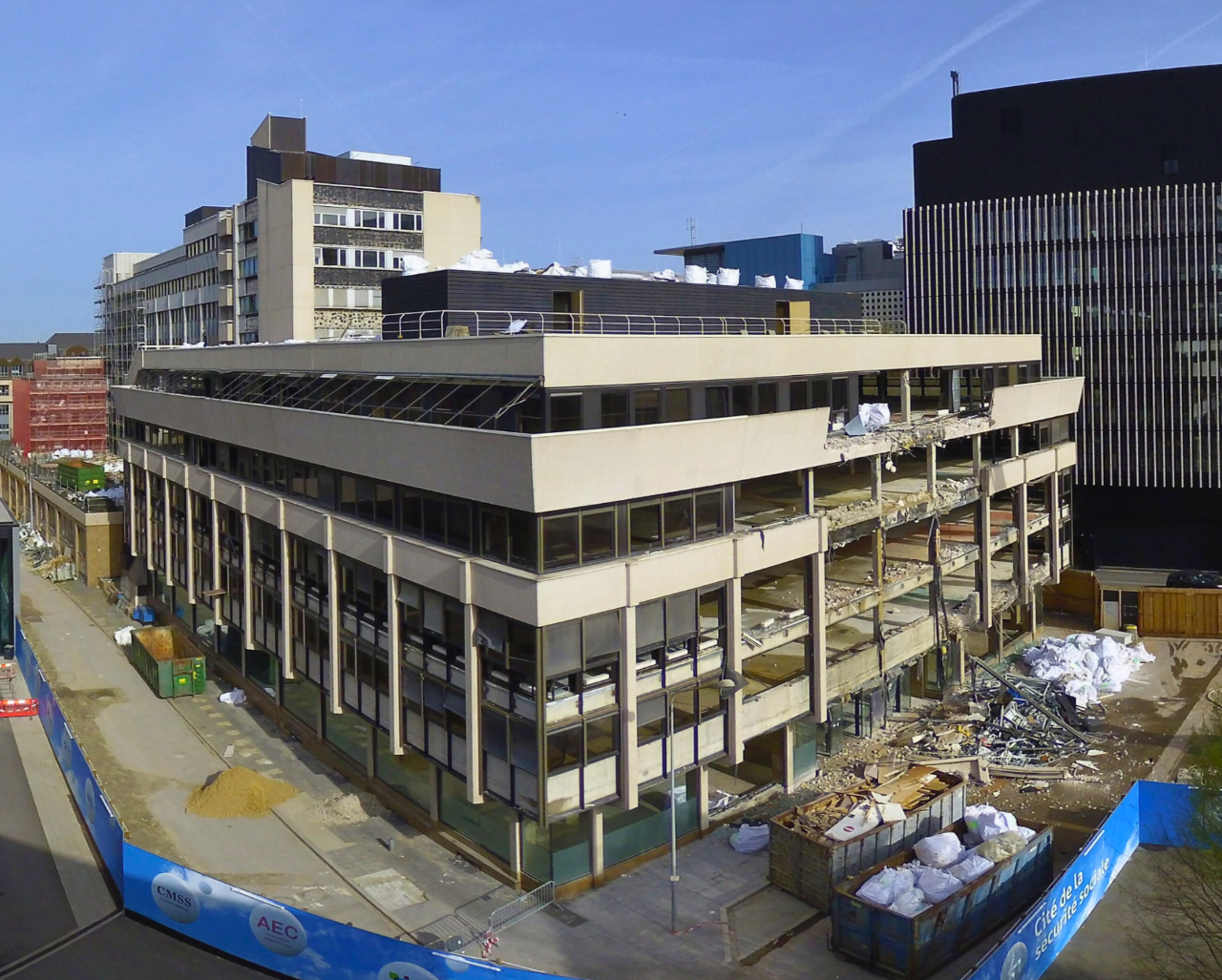

- 2023: préparation des travaux de démantèlement et de démolition relatifs à la deuxième phase
